2026年03月20日(金)

外部の左官工事が完了です

今週はなんとかお天気がもちまして、

外部の左官工事が完了しました。

きれいな仕上がりです。



先週は養生で隠れていた板張り部分と、塗壁が良い感じです。



内部は大工工事が佳境を迎えています。

キッチンが設置される場所に袖壁が姿を現しました。



引き続き、ご安全に。

2026年03月16日(月)

手すりができました

吹き抜けの手すりが、完成しました。

きれいに(美しく?)仕上がっていました。

どうやって作り込んだかは、

あとで大工さんに聞いておきます。

結構苦労したはずです。



外部の板張り工事も完成しております。

左官屋さんによって養生してもらっています。



お天気次第ですが、そろそろ左官屋さんの仕上げが始まります。

楽しみです。



引き続き、ご安全に。

2026年03月06日(金)

内部は造作工事、外部は左官下地進めています

内部は造作工事を進めています。



吹き抜けと2階の勾配天井は杉の羽目板貼りです。

大工さんが選んできれいに貼ってくれました。

面で仕上げが進むと、雰囲気がガラリと変わります。



洗面化粧台や

バックセットの家具も

大工さんが作っています。



建具屋さんが、戸袋となってしまう部分の吊りレールを取付けてくれました。

これで壁を塞げます。



今週外部では、左官屋さんが下地のモルタル塗りを進めました。

これは下塗りで、

この上に中塗りをして、一旦乾燥期間をおきます。



水源的には恵みの雨が降ってくれましたが、

現場的には外部が進まない日だったりもします。

もどかしいですね。



引き続き、ご安全に。

2026年02月20日(金)

間仕切り工事を進めています

内部の間仕切り下地と木製建具枠の作業が進んでいます。

これは戸袋と言って、引戸の扉が壁の中に引き込まれる部分の壁下地です。



間仕切りと共に、壁に埋まる収納も作り付けています。



それを追いかけるように、2階から石膏ボード貼りを進めています。

奥の部屋は天井まで進んでいます。



今週外部は、外壁の左官下地を進めました。



まだまだ寒いですが、

引き続き、ご安全に。

2026年02月14日(土)

内部がずいぶん進みました

先週ユニットバスが完成しました。



先週末は大雪でしたね。

月曜日、現場にはつららがありました。

あ、化粧破風が写っています。

これも先週のうちに大工さんが取付けてくれました。



玄関庇の軒天も出来上がっています。





今週は中の工事がずいぶん進みましたが、

いろいろ相談しているうちに、

全景写真を撮り忘れてしまいました。

これはキャットウォークです。

完成していました。



引き続き、ご安全に。

来週は写真を撮り忘れないように…

2026年02月06日(金)

断熱工事が完了です

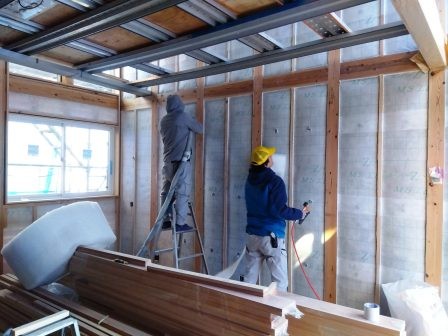

今週は断熱工事でした。

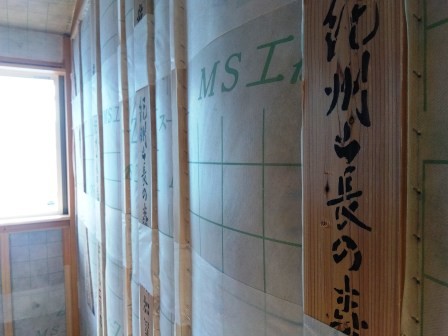

吹込み前、内側にシートを貼り付けたときの写真です。

外部がまだ塞がってないので、

外からの光がシートを通して柔らかく入ってきています。

個人的には、この瞬間が目に優しく好きです。



吹込み中。

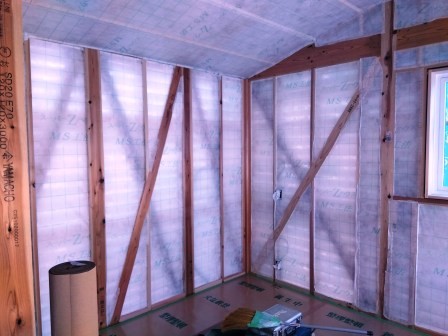

吹込み後。

パンパンですね。



今週は断熱工事で、大工さんが中に居られなかったので

来週からは中で間仕切りや木製建具の枠の取付など、進めていきます。



引き続き、ご安全に。

2026年01月31日(土)

断熱吹込み前の準備中です

今週は来週施工される断熱吹込み工事前の準備工事がメインでした。





大工さんは外周りの壁や2階天井の下地を入れていました。

断熱工事が終わってからでは出来ない工事です。



合わせて、窓枠も進んでいます。

この窓枠は上枠が手前と横に伸びて、棚として使えるように設計されています。



階段は完成していました。



先々週の電気打合せを受けて、

今週から電気屋さんが配線工事を進めてくれました。

やはり分電盤の近くは、電線の量が多いです。



続いて設備屋さんです。

2階の給水管と排水管の工事が終わりました。



これにて、準備完了です。

来週は断熱工事。



引き続き、ご安全に。

2026年01月23日(金)

床は終わって、階段です

先週、だいたいの床貼り作業が終わり、

今週は階段の作業に入りました。

来週からは階段で2階に上がれます。

ありがとうございます!



先週の土曜日は電気打合せでした。

電気屋さんにボックスを設計図を元に取付けてもらって、

施主さんに位置や個数などを現場で確認していただきました。

来週は、配線作業です。



再来週には屋根と外壁と面の断熱工事があるので、

前段取りで、天井にシートが貼られました。

このシートの上と屋根の隙間が通気層になります。



週末は寒そうです。

引き続き、ご安全に。

2026年01月17日(土)

床、進んいます

今週は、先週に引き続き床貼り作業を進めています。



2階はだいたい終わりました。



1階も7割くらいは終わっています。

養生前に撮影出来ました。



いろんな道具が映り込んでおりますが、

大工さんたちはいろんな種類の道具を持っていて、いつも関心します。

大工さんによって持っている道具の種類も違うので、

たまに「これは何に使うんですか?」と聞いたりもします。

あ、これはブログのネタになりますね。



来週は床が終わり次第、

窓枠や階段を作っていきます。



引き続き、ご安全に。

2026年01月10日(土)

床、始まりました

本年もよろしくお願いいたします。



年末に搬入された床材を、

年始から貼り始めました。



1階は一部、作業場確保のため先行して貼られましたが、

すでに養生されておりました。



こちらは2階。

今日は施主さんがいらっしゃるということで、

大工さんが養生しないでおいてくれました。

今回は浮造り仕上げの床ですので、足裏に細やかな素材感が伝わってきます。



来週も引き続き、床を貼り作業を進めていく予定です。



今年も安全作業で、よろしくお願いいたします。
