2026年10月17日(土)

外部の下地工事が進んでいます

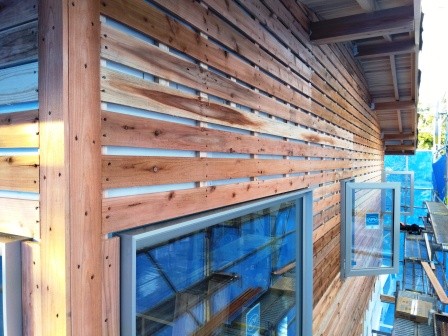

外部の左官工事の下地となる、アラシを貼る作業が進んでいます。

玄関まわりの庇も、下地工事が進んでいます。

内部では、窓枠を取付け始めました。

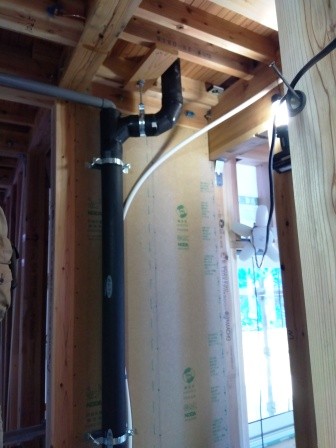

2階への給排水配管を水道屋さんが施工してくれました。

引続きご安全に。

2026年10月09日(金)

杉の床です

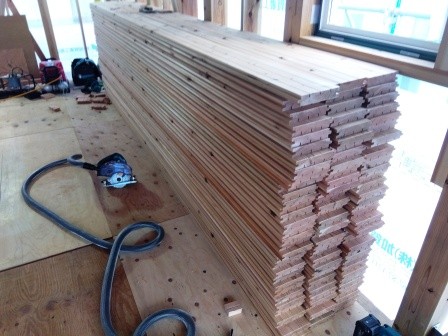

杉の床材の登場です。

今回は”浮造り仕上げ”という材料で、

木目が浮き出ていて、足裏に心地よい仕上げです。

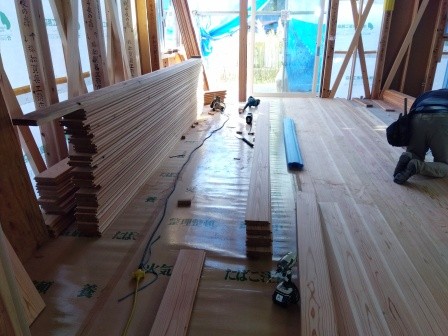

2階の廊下です。

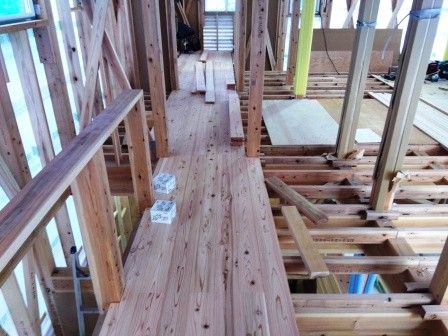

1階のリビングです。

今週中には貼り終わるとのことです。

引続きご安全に。

2026年10月02日(金)

床下断熱工事完了です

今週は床下断熱工事に向けての作業を進めました。

基礎内の配管工事です。

配管や配線が終わり次第、シート貼りと根太を大工さんが施工します。

そのあと、断熱屋さんが上側のシートを貼ります。

今回もパンパンに吹き込んでくれました。

来週から、杉の床材を施工していきます。

楽しみです。

引続きご安全に。

2026年09月26日(土)

サッシが付きました

今週は外壁に防水紙を貼り、

サッシを取付けました。

2階の吹抜けはFIXガラスです。

手前には手すりの下地が出来ています。

玄関ドアも取付け出来たので、

これで、雨仕舞いが少し良くなりました。

外部では、板金屋さんが水切りを取付けしてくれています。

雨が続いていますが、

引続き、ご安全に。

2026年09月19日(土)

上棟しました

9月はずーっと雨予報でした。

予報もほぼ当たっていて、上棟作業を10日も延期してしまいましたが、

なんとか上棟できました。

お客様、上棟おめでとうございます。

当日は、8人の大工さんと、力持ち1人+ミニクレーンと、監督2人の11人で、

無事に上棟できました。

当日の夕方に屋根のルーフィングまで貼ることができました。

全景です。

その後は、筋交いや間柱も納品され、

サッシも届きました。

窓マグサ(窓の下地)も作り始めています。

台風の経路が気になります。。。

引続き、ご安全に。

2026年09月04日(金)

足場を建てました

土台敷きが終わり、

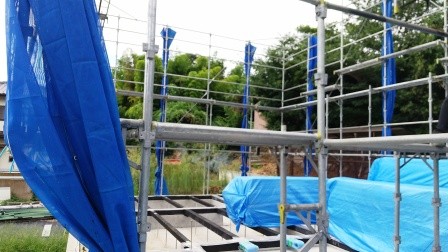

足場を建てました。

そして、構造材の搬入です。

準備万端!

だったのですが、

雨予報が出ていたため、

上棟作業は延期しました。

また来週です。

引続き、ご安全に。

2026年08月28日(金)

土台敷きです

外部の埋設配管が完了し、

玄関やポーチの土間下地を作りました。

中に入りやすくなりました。

そして、土台敷きです。

大工さん登場です。

写真はほとんど終わった後の写真です。

来週末に天気が良ければ、上棟作業です。

それまでに、足場や構造材の搬入をして、準備を進めます。

引続き、ご安全に。

2026年08月21日(金)

型枠解体、そして外部埋設配管

お盆休み明けは、

型枠の解体工事からでした。

最後はきれいに整えられました。

その後は、外部の埋設配管です。

暑い中、手掘りですが、休憩しながら頑張ってくれています。

来週はいよいよ上棟に向けて大工さんが登場します。

引続き、ご安全に。

2026年08月08日(土)

基礎コンクリート打設しました

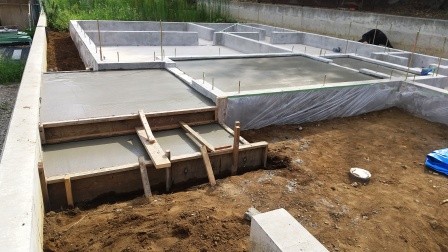

基礎コンクリート打設しました!

生コン屋さん的には、お盆前の最後の日でした。

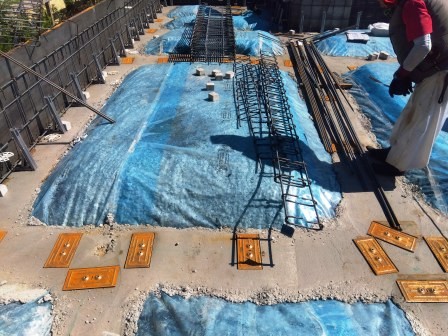

今週は中通りの型枠の建込みから始めました。

この建てた型枠が打設中に動かないようにガチガチに固めていきます。

そして、打設中です。

打設完了です。

暑い中、ご苦労さまでした!

夕方には中に水を貯めて、養生されました。

型枠の解体はお盆明けです。

会社も来週からお盆休みです。

ゆっくり休みます。

引続き、ご安全に。

2026年08月01日(土)

基礎工事、進んでおります

基礎工事が進んでおります。

捨てコンクリートが終わった翌週は、

外周型枠の建込みです。

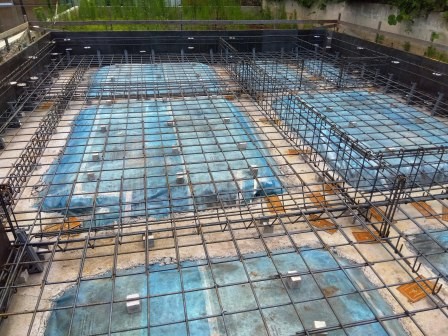

そして今週は、基礎配筋こうじでした。

鉄筋も型枠もアツアツです。

1日で仕上げてくれました。

設計の検査も問題無く終わり、

来週から中通りの型枠の建込みです。

体調に十分注意して、

引続き、ご安全に。
