2026年09月19日(土)

電気工事が進んでいます

今週は電気工事が進みました。

照明器具やスイッチやコンセントを取付けて、

その後、速やかに受電し、

家の中に電気が届きました。

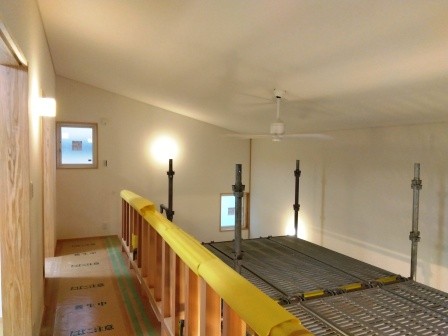

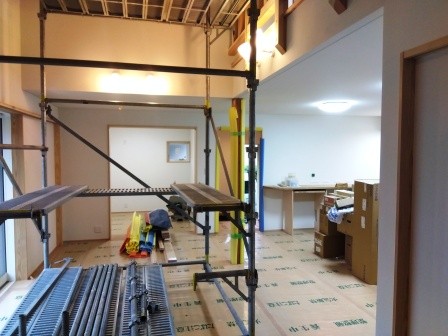

写真は夕方近かったので、ちょっと雰囲気が出ています。

リビングです。

連休をはさんで、来週は木製建具が届きます。

楽しみです。

引続き、ご安全に。

2026年09月12日(土)

珪藻土塗りが終わりました

ついに、珪藻土塗りが終わりました。

珪藻土を塗ったことにより、

石膏ボードが見えなくなったので、

完成に向けてぐっと近づいた感じがします。

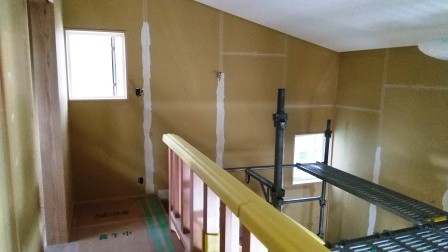

2階の書斎

1階リビング

内部足場もそろそろ解体します。

引続き、ご安全に。

2026年09月04日(金)

足場を解体しました

とうとう、足場を解体しました。

ちょっと変な写真ですが、許してください。

全開口サッシが庭に向かって口を開けています。

内部にはまだ足場が見えていますが、そこはリビングの吹抜けです。

気持ちいい空間になりそうですね。

先週作業途中だった戸袋がチラ見しています。

内部では左官屋さんが珪藻土の下地作業を始めました。

涼しくなって来ましたが、

油断せずに、安全第一、健康第一で

引続き、ご安全に。

2026年08月28日(金)

階段手すりが完成しました

大工さん、だいぶ苦労していましたが、

階段手すり、完成しました。

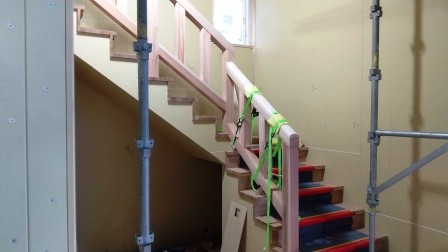

写真はまだ固定のため縛られています。

その後、外部の戸袋を作り始めました。

この上に羽目板を貼っていきます。

来週は、内部の珪藻土塗りが始まります。

引続き、ご安全に。

2026年08月21日(金)

外部が仕上りました

お盆休み明けは、

外壁の仕上げ工事から始まりました。

まずは色付の下塗りです。

仕上げ塗り完了です。

仕上げ塗りには骨材(細かい砂利のようなもの)が入るので、

若干の陰影が良いですね。

内部では大工さんの大仕事、階段手すりに取り掛かっています。

微調整の連続で、

加工場にしている1階と階段を行ったり来たりしてます。

これは完成が楽しみです。

中も暑いですけど、

引続き、ご安全に。

2026年08月08日(土)

クロス貼り終わりました

天井のクロスを貼り終えました。

雰囲気ガラッと変わりましたね。

今週は大物が2つ取付けられました。

まずは、太陽光パネルです。

南向きの屋根を8割くらい覆っているので、

圧巻です。

もう一つはキッチンです。

少しずつ仕上げが進んでおります。

引続き、ご安全に。

2026年08月01日(土)

クロス貼り始めました

今週は内部でクロス貼りが始まりました。

その前工事として、

電気屋さんがコンセントやスイッチ、ダウンライトの穴を開けてくれました。

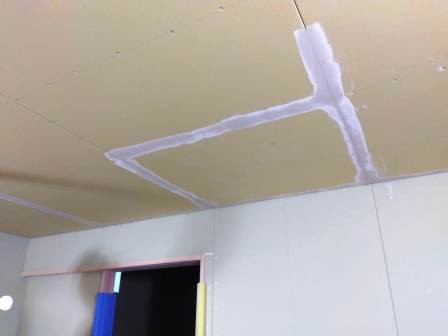

そして、パテ付けから始まります。

今回はすべての天井がクロスなので、

パテだけで2日ほどかかりました。

石膏ボードが見えなくなってくると、

仕上げが始まった、と思います。

引続き、ご安全に。

2026年07月27日(月)

吹抜けの手すりを作っています

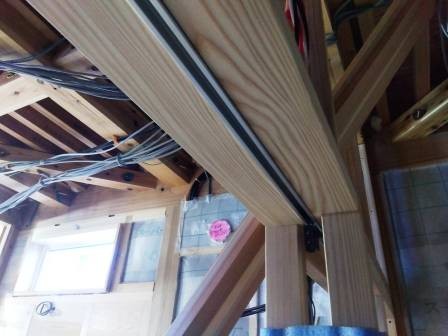

先週の主な作業は吹抜けの手すりでした。

親柱の位置決めのために仮固定しています。

親柱と親柱の間に横桟を組み込みながら、

親柱を固定していきました。

長さが5mもあるので、

大工さん2人で組み立てながら、監督3人で順繰りに支えて、固定していく作業でした。

子柱を組み込んでから、

最後に5mの笠木を載せて完成です。

実はこの下に、階段の手すりも繋がっていくので、

大工さんはこれからが大変です。

外部は左官工事が進んでおります。

下塗りと、中塗りが終わりました。

養生期間を経て、お盆前には仕上げ塗りです。

暑さと体調に気をつけながら、

引き続き、ご安全に。

2026年07月17日(金)

石膏ボードはほぼ終わり

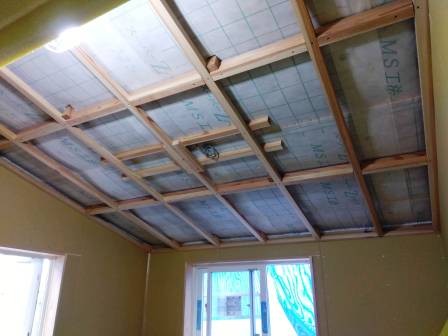

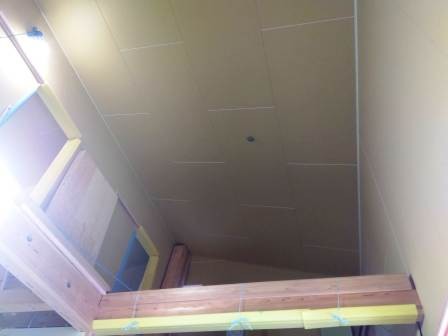

2週間くらい続いた石膏ボード貼りも、ほぼ終わりました。

道具も片付いてます。

大工工事は大きいところでは、階段手すりを残すのみです。

本日材料が届いたので、来週から取り掛かります。

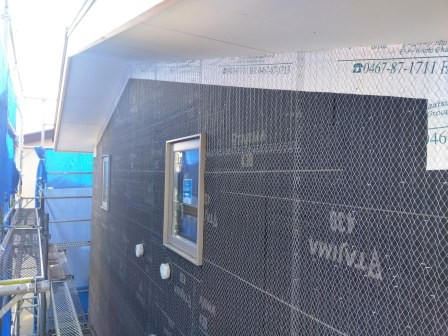

外部はラス網を貼り終えています。

来週からは左官屋さんがモルタルの下塗りに入ってきます。

暑さと体調に気をつけながら、

引き続き、ご安全に。

2026年07月10日(金)

先週に引き続き…

先週に引き続き、

石膏ボード貼りが進んでいます。

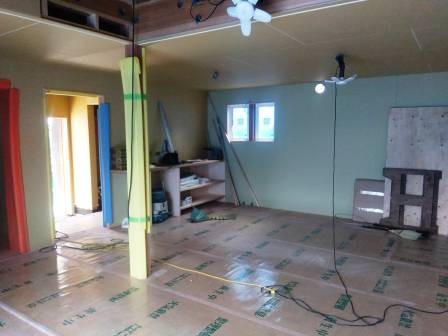

1階から吹抜けの天井を見上げています。

吹抜け周りの天井と壁の石膏ボード貼りが終わったので、

仮設の床が取り払われ、この景色です。

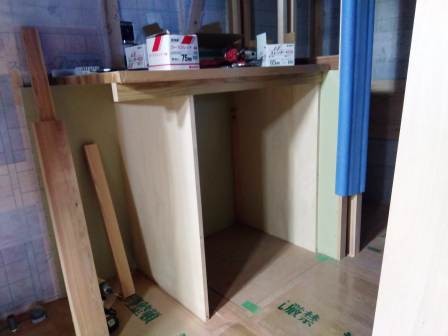

1階では、造り付け家具の2個目の形が出来ています。

キッチン脇の家電置き場です。

外部では、左官下地となるアスファルトフェルトとラス網を貼る工事が始まりました。

雨には降られず施工できていますが、

逆にすごく晴れて熱くなってしまいました。

これからは外の工事が、大変です。

中も蒸し暑いんですが…。

体調気をつけながら、

引き続き、ご安全に。
