電気屋さん、水道屋さんに来ていただいて、照明器具と設備機器の取り付けを行いました。


水道も接続してもらい、室内はいよいよ完成間際です!

来週は養生の撤去、ガス接続とクリーニングを予定しています。
電気屋さん、水道屋さんに来ていただいて、照明器具と設備機器の取り付けを行いました。


水道も接続してもらい、室内はいよいよ完成間際です!

来週は養生の撤去、ガス接続とクリーニングを予定しています。

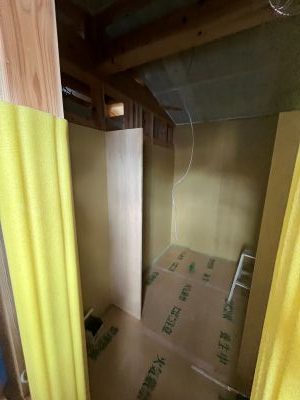

珪藻土塗り終えました!

個人的には、珪藻土が終わるタイミングが一番完成に近づいたと感じるタイミングです。床の養生バラシが楽しみです。

キッチンの施工も完了しています。

建具も入りました。
来週は照明器具、設備機器取付、タイル施工を予定しています。
内部天井クロス施工完了しました。

雨樋も施工完了です。

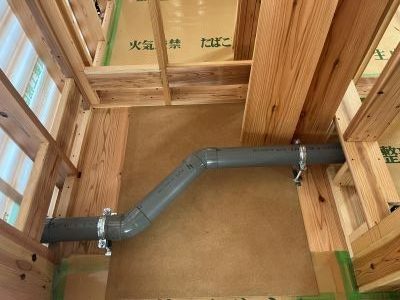

換気扇のフード等も取付完了しました。

来週からは内部の珪藻土施工に入ります。
また、キッチン取付も行います。

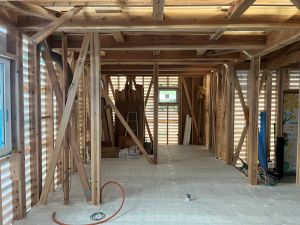

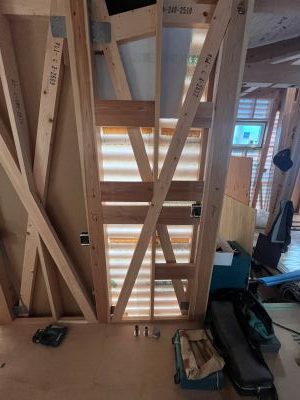

1階、2階の天井と壁すべてのボードを貼り終えました。


残すはパイプや巾木などの細かい作業になります。
来週はコンセントやスイッチのためのボード開口、
天井のクロス施工が始まります。
いよいよ木完を目前としています。

二階は天井ボードも完了し、おおよその作業は終了しました。

外壁の左官も完了です

落ち着いた色味で素敵な出来栄えです!
来週は外部フード等取付、木工事完了予定です。

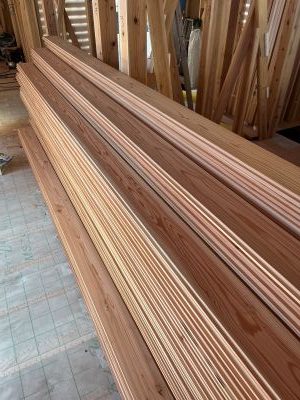

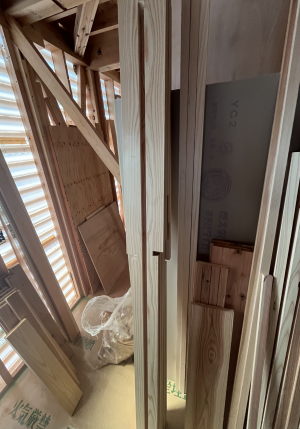

引き続き内部のボード張り・造作材が進んでいます。

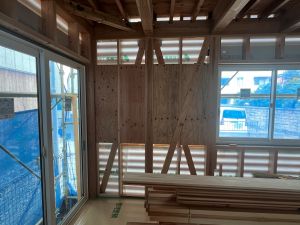

天気が悪い日が続きましたが、なんとか外部塗装を終えました。

来週は引き続き内部造作とボード張り
外部は左官仕上げを予定しています。
階段の施工が完了しました。

外壁も中塗りまで完了しました。

猫ちゃん棚も固定されました!

強度を上げるための細工も加わり、猫ちゃんも安心です。
来週は連休を挟んだのち、引き続き内部の造作が進んでいきます。
外部塗装も予定しています。
階段の施工が始まりました。

建具枠にレールも取り付けられました。

あらかじめ大工さんが建具枠に溝を加工しているので、その溝に建具屋さんがレールを設置します。
建具本体は完成直前に取り付けます。

猫ちゃん用の棚も加工済みでした!この後固定されます。
来週は引き続き造作材・ボード張りを行います。
外部のモルタルも塗られていきます。

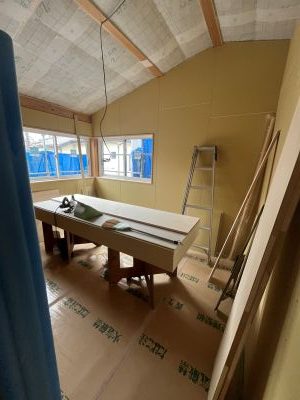

今週も引き続き、石膏ボード貼りと造作材の施工が進んでいます。

部屋の区切りがほぼほぼ終わてってくると、ぐっと完成に近づいたように感じます。

造作の棚も一部作り始めていました。
今までは完成時に見えてこなかった作業が多かったですが、
ここからは、完成時にも見えてくる部分の作業になりますので、毎週変化が分かりやすく?なるかもしれません、、
来週も、引き続き天井のボード貼りと造作家具の施工を行います。
外観がガラッと変わりました。
モルタルを塗るための下地が施工完了です。

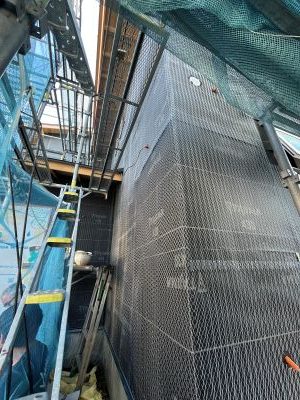

ラス網と呼ばれる金網です。このラス網に直接モルタルを塗っていきます。
よく切れ端を触ってしまい指をけがしてしまいますが、皆様はくれぐれもお気を付けください。

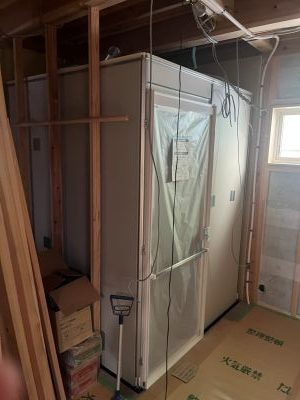

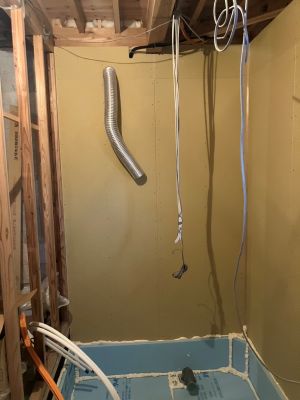

内部はUBが施工されました。

造作材・ボード貼りも同時進行で進んでいます。
来週も引き続き、家具・造作材、壁・天井のボード張りの作業が続いていきます。
